Überblick H2-Netzprojekte
H2-Netzprojekte in Ihrer Region
Mit dem ONTRAS H2-Startnetz entsteht ein rund 600 Kilometer umfassendes Wasserstofftransportnetz für Mittel- und Ostdeutschland. Etwa 80 Prozent des Netzes werden durch die Umstellung bestehender Gaspipelines realisiert, rund 20 Prozent werden neu gebaut.
Die Karte zeigt die Projekte des ONTRAS H2-Startnetzes im Überblick. Bewegen Sie den Mauszeiger über die einzelnen Projekte, um weitere Informationen zu Umfang, Projektart und den Status zu erhalten (Stand 07/2026).
Milzau-Großkugel
- Länge:
- 20 km
- Transportbereitschaft:
- 12/2027
- Status:
- Montage/Bau
Bad Lauchstädt-Milzau
- Länge:
- 9 km
- Transportbereitschaft:
- 07/2025
- Status:
- betriebsbereit / in Betrieb
Zethau-Deutschneudorf
- Länge:
- 22 km
- Transportbereitschaft:
- 10/2030
- Status:
- Planung
Hennickendorf-Vogelsdorf-Blumberg
- Länge:
- 31 km
- Transportbereitschaft:
- 12/2035
- Status:
- Montage/Bau
Preußlitz-Cörmigk-Angersdorf
- Länge:
- 32 km
- Transportbereitschaft:
- 12/2029
- Status:
- Planung
Buchholz-Ketzin
- Länge:
- 43 km
- Transportbereitschaft:
- 12/2035
- Status:
- Planung
Leuna-Leuna Süd
- Länge:
- 5 km
- Transportbereitschaft:
- 07/2025
- Status:
- betriebsbereit / in Betrieb
Großkugel-Schkeuditz
- Länge:
- 3 km
- Transportbereitschaft:
- 12/2027
- Status:
- Montage/Bau
Bobbau-Apollensdorf
- Länge:
- 36 km
- Transportbereitschaft:
- 06/2028
- Status:
- Montage/Bau
Glöthe-Bernburg
- Länge:
- 15 km
- Transportbereitschaft:
- 12/2029
- Status:
- Planung
Bernburg-Preußlitz
- Länge:
- 8 km
- Transportbereitschaft:
- 12/2029
- Status:
- Planung
Leuna-Böhlen
- Länge:
- 36 km
- Transportbereitschaft:
- 06/2028
- Status:
- Beschaffung
Wedringen-Wedringen
- Länge:
- 1 km
- Transportbereitschaft:
- 12/2029
Wedringen-Glöthe
- Länge:
- 46 km
- Transportbereitschaft:
- 12/2029
- Status:
- Montage/Bau
Wefensleben-Wedringen
- Länge:
- 22 km
- Transportbereitschaft:
- 12/2029
- Status:
- Montage/Bau
Lüptitz-Cavertitz
- Länge:
- 26 km
- Transportbereitschaft:
- 12/2035
- Status:
- Planung
Schkeuditz-Plaußig
- Länge:
- 19 km
- Transportbereitschaft:
- 12/2027
- Status:
- Beschaffung
Cavertitz-Mühlberg
- Länge:
- 10 km
- Transportbereitschaft:
- 12/2035
- Status:
- Planung
Apollensdorf-Buchholz
- Länge:
- 50 km
- Transportbereitschaft:
- 12/2035
- Status:
- Planung
Großkugel-Bobbau
- Länge:
- 35 km
- Transportbereitschaft:
- 06/2028
- Status:
- Beschaffung
Salzgitter-Wefensleben
- Länge:
- 67 km
- Transportbereitschaft:
- 12/2029
- Status:
- Planung
Nempitz-Kulkwitz
- Länge:
- 6 km
- Transportbereitschaft:
- 06/2028
- Status:
- Montage/Bau
Leuna Süd-Nempitz
- Länge:
- 14 km
- Transportbereitschaft:
- 06/2028
- Status:
- Montage/Bau
Angersdorf-Bad Lauchstädt
- Länge:
- 7 km
- Transportbereitschaft:
- 12/2029
- Status:
- Planung
Apollensdorf-Wittenberg
- Länge:
- 3 km
- Transportbereitschaft:
- 06/2028
- Status:
- Planung
Schkeuditz-Plaußig
- Länge:
- 19 km
- Transportbereitschaft:
- 12/2027
- Status:
- Beschaffung
Plaußig-Lüptitz
- Länge:
- 24 km
- Transportbereitschaft:
- 12/2035
- Status:
- Planung
Milzau-Leuna
- Länge:
- 11 km
- Transportbereitschaft:
- 07/2025
- Status:
- betriebsbereit / in Betrieb

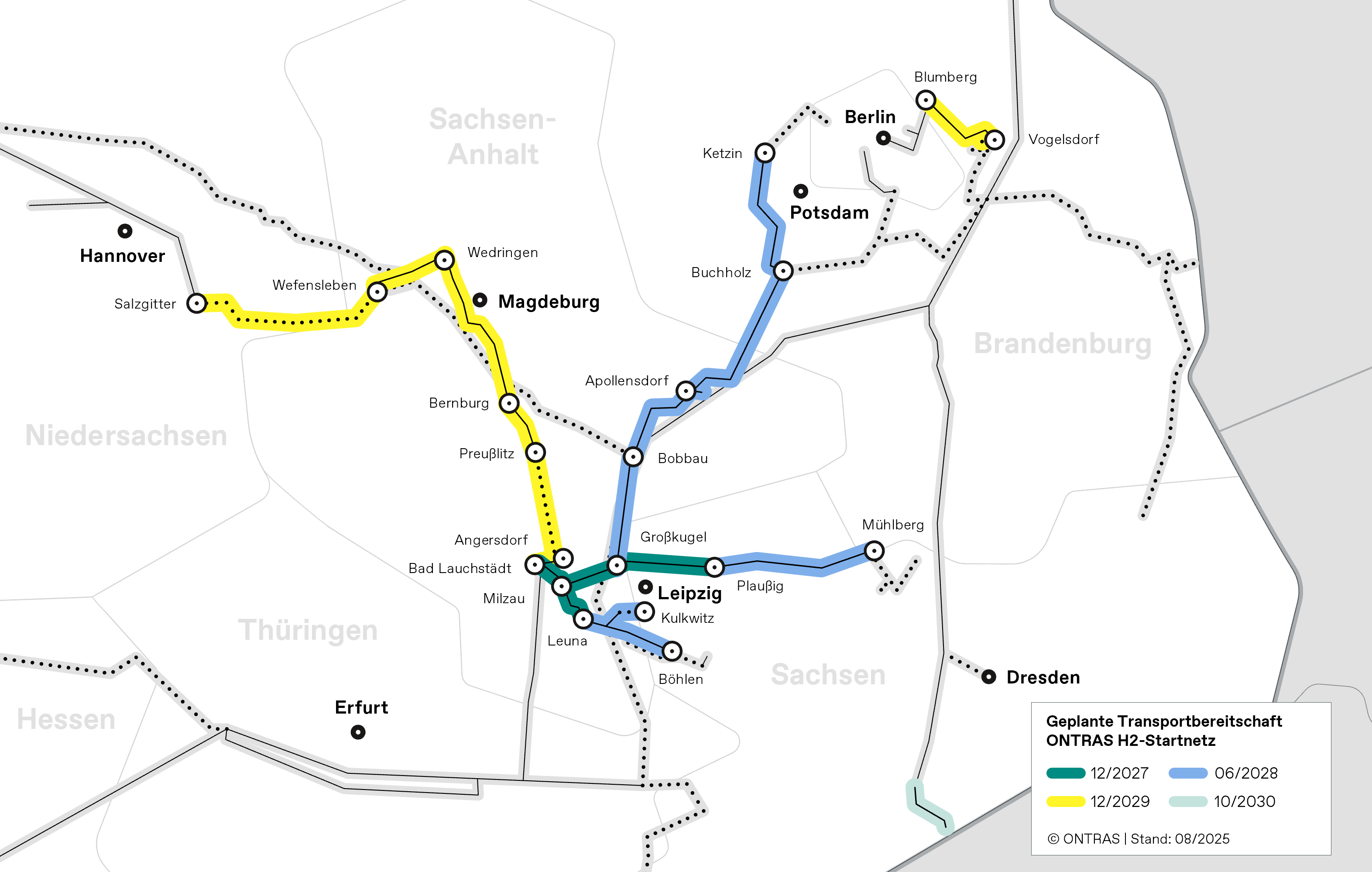

Zieltermine für den kommerziellen Wasserstofftransport
Die einzelnen Leitungsprojekte im ONTRAS H2-Startnetz unterscheiden sich in ihrem Umfang und ihrer Komplexität. Das wirkt sich auf die Dauer der Projekte aus: So können etwa die Umstellungen bestehender Leitungen mit wenigen Kilometern in deutlich kürzeren Zeiträumen realisiert werden als die Neubauprojekte mit umfangreichen Planungs- und Genehmigungsverfahren.

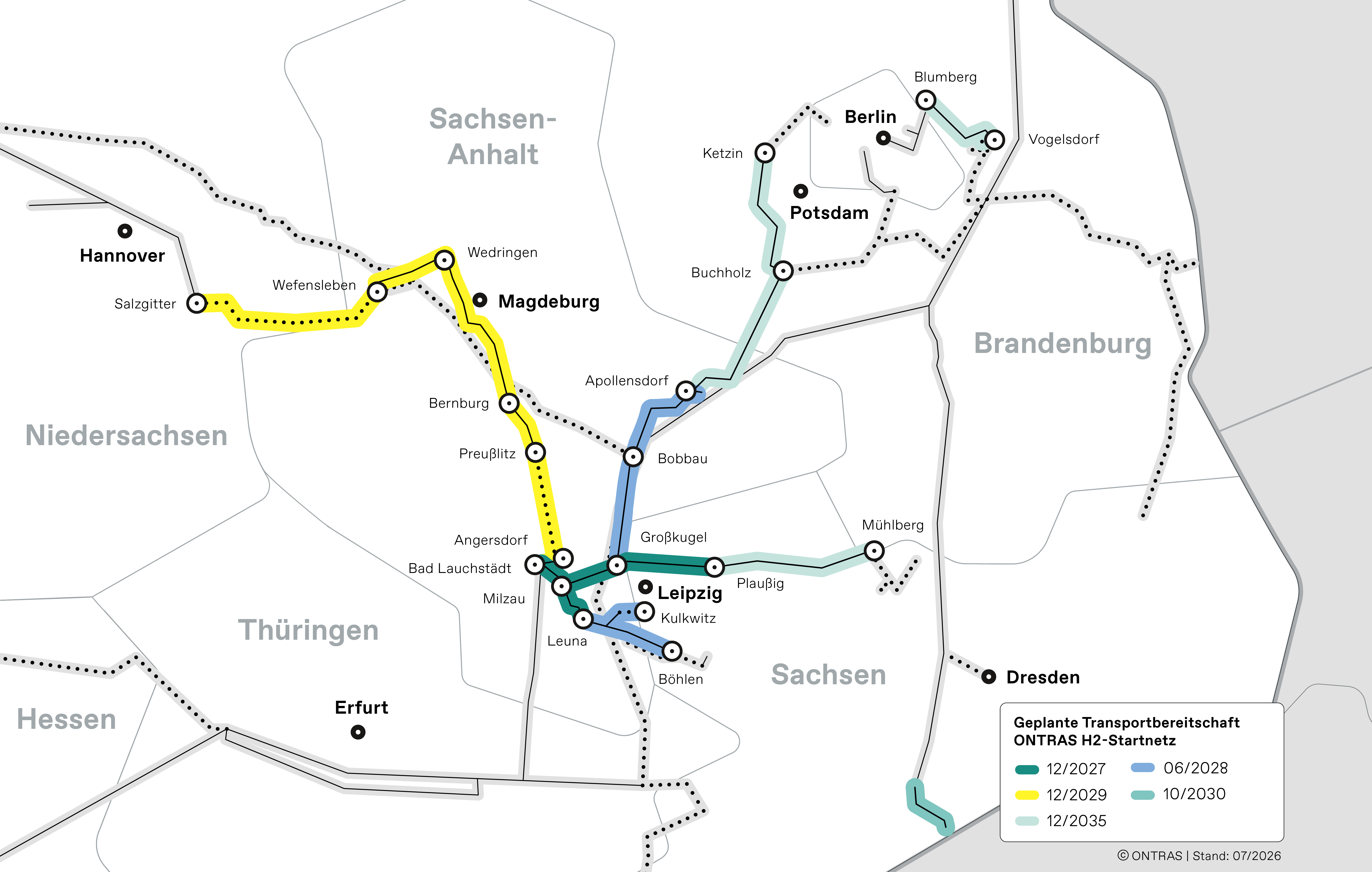

ONTRAS arbeitet mit Hochdruck an der Umsetzung des ONTRAS H2-Startnetzes. Nach aktuellem Planungsstand werden der kommerzielle Betrieb und die Versorgung von Kunden mit Wasserstoff in funktionsfähigen Netzabschnitten sukzessive ab Ende 2027 möglich sein. Die folgende Übersicht zeigt die Zieltermine für die Transportbereitschaft der Leitungsabschnitte.

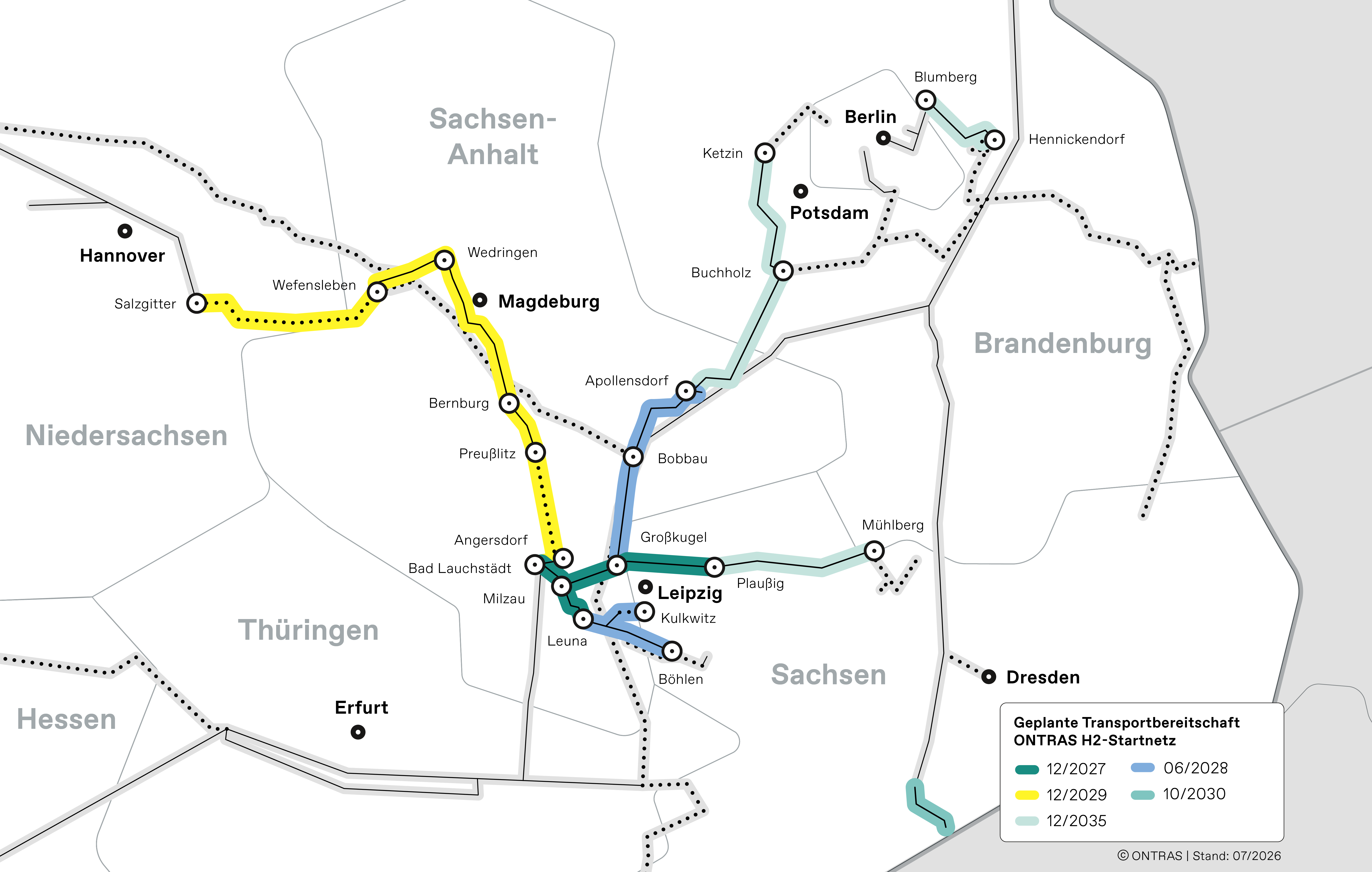

Aktuelle Projektstände
Im Folgenden finden Sie eine Übersicht zum aktuellen Projektstatus unserer H2-Netzprojekte (Stand: 07/2026). Die Zieltermine für die Transportbereitschaft bilden den aktuellen Planungsstand ab und können aufgrund der Abhängigkeit von externen Einflüssen unter- oder überschritten werden.
Überregionaler Abschnitt Bad Lauchstädt-Salzgitter
Abschnitt
Salzgitter-Wefensleben
Projektart
Neubau
Kernnetz-ID
KLN063-01
Zieltermin Transport-bereitschaft
12/2029
Projektstatus (07/2026)
Detail- und Genehmigungsplanung; Material- und Leistungsbeschaffung
Abschnitt
Wefensleben-Wedringen
Projektart
Umstellung
Kernnetz-ID
KLU101-01
Zieltermin Transport-bereitschaft
12/2029
Projektstatus (07/2026)
Montage/Bau
Abschnitt
Wedringen-Wedringen
Projektart
Umstellung
Kernnetz-ID
KLU102-01
Zieltermin Transport-bereitschaft
12/2029
Projektstatus (07/2026)
Planung
Abschnitt
Wedringen-Glöthe
Projektart
Umstellung
Kernnetz-ID
KLU103-01
Zieltermin Transport-bereitschaft
12/2029
Projektstatus (07/2026)
Montage/Bau
Abschnitt
Glöthe-Bernburg
Projektart
Umstellung
Kernnetz-ID
KLU104-01
Zieltermin Transport-bereitschaft
12/2029
Projektstatus (07/2026)
Planung
Abschnitt
Bernburg-Preußlitz
Projektart
Umstellung
Kernnetz-ID
KLU105-01
Zieltermin Transport-bereitschaft
12/2029
Projektstatus (07/2026)
Planung
Abschnitt
Preußlitz-Cörmigk-Angersdorf
Projektart
Neubau
Kernnetz-ID
KLN064-01, KLN065-01
Zieltermin Transport-bereitschaft
12/2029
Projektstatus (07/2026)
Detail- und Genehmigungsplanung; Material- und Leistungsbeschaffung
Abschnitt
Angersdorf-Bad Lauchstädt
Projektart
Umstellung
Kernnetz-ID
KLU106-01
Zieltermin Transport-bereitschaft
12/2029
Projektstatus (07/2026)
Planung
Überregionaler Abschnitt Leipzig-Berlin
Abschnitt
Großkugel-Bobbau
Projektart
Umstellung
Kernnetz-ID
KLU094-01
Zieltermin Transport-bereitschaft
06/2028
Projektstatus (07/2026)
Material- und Leistungsbeschaffung
Abschnitt
GDRA Bobbau
Projektart
Gasdruckregelanlage
Kernnetz-ID
KLU094-01
Zieltermin Transport-bereitschaft
06/2028
Projektstatus (07/2026)
Planung
Abschnitt
Bobbau-Apollensdorf
Projektart
Umstellung
Kernnetz-ID
KLU095-01
Zieltermin Transport-bereitschaft
06/2028
Projektstatus (07/2026)
Montage/Bau
Abschnitt
Apollensdorf-Wittenberg
Projektart
Umstellung
Kernnetz-ID
KLU137-01
Zieltermin Transport-bereitschaft
06/2028
Projektstatus (07/2026)
Planung
Abschnitt
Apollensdorf-Buchholz
Projektart
Umstellung
Kernnetz-ID
KLU093-01
Zieltermin Transport-bereitschaft
12/2035
Projektstatus (07/2026)
Planung
Abschnitt
Buchholz-Ketzin
Projektart
Umstellung
Kernnetz-ID
KLU092-01
Zieltermin Transport-bereitschaft
12/2035
Projektstatus (07/2026)
Planung
Abschnitt
Hennickendorf-Vogelsdorf-Blumberg
Projektart
Umstellung
Kernnetz-ID
KLU099-01, KLU100-01
Zieltermin Transport-bereitschaft
12/2035
Projektstatus (07/2026)
Montage/Bau
Überregionaler Abschnitt Leipziger Region
Abschnitt
Bad Lauchstädt-Milzau
Projektart
Umstellung
Kernnetz-ID
KLU107-01
Zieltermin Transport-bereitschaft
07/2025
Projektstatus (07/2026)
Leitung umgestellt
Abschnitt
Milzau-Leuna
Projektart
Umstellung
Kernnetz-ID
KLU109-01
Zieltermin Transport-bereitschaft
07/2025
Projektstatus (07/2026)
Leitung umgestellt
Abschnitt
Leuna-Leuna Süd
Projektart
Umstellung
Kernnetz-ID
KLN101-01, KLU111-01a
Zieltermin Transport-bereitschaft
07/2025
Projektstatus (07/2026)
Leitung umgestellt
Abschnitt
Leuna Süd-Nempitz
Projektart
Umstellung
Kernnetz-ID
KLU111-01b
Zieltermin Transport-bereitschaft
06/2028
Projektstatus (07/2026)
Montage/Bau
Abschnitt
Nempitz-Kulkwitz
Projektart
Neubau
Kernnetz-ID
KLN067-01
Zieltermin Transport-bereitschaft
06/2028
Projektstatus (07/2026)
Montage/Bau
Abschnitt
Leuna-Böhlen
Projektart
Umstellung
Kernnetz-ID
KLU110-01
Zieltermin Transport-bereitschaft
06/2028
Projektstatus (07/2026)
Material- und Leistungsbeschaffung
Abschnitt
Milzau-Großkugel
Projektart
Neubau, Umstellung
Kernnetz-ID
KLN066-01, KLU108-01
Zieltermin Transport-bereitschaft
12/2027
Projektstatus (07/2026)
Montage/Bau
Abschnitt
Großkugel-Schkeuditz
Projektart
Umstellung
Kernnetz-ID
KLU096-01
Zieltermin Transport-bereitschaft
12/2027
Projektstatus (07/2026)
Montage/Bau
Abschnitt
Schkeuditz-Plaußig
Projektart
Umstellung
Kernnetz-ID
KLU097-01a
Zieltermin Transport-bereitschaft
12/2027
Projektstatus (07/2026)
Material- und Leistungsbeschaffung
Abschnitt
Plaußig-Lüptitz
Projektart
Umstellung
Kernnetz-ID
KLU097-01b
Zieltermin Transport-bereitschaft
12/2035
Projektstatus (07/2026)
Planung
Abschnitt
Lüptitz-Cavertitz
Projektart
Umstellung
Kernnetz-ID
KLU098-01
Zieltermin Transport-bereitschaft
12/2035
Projektstatus (07/2026)
Planung
Abschnitt
Cavertitz-Mühlberg
Projektart
Umstellung
Kernnetz-ID
KLU112-01
Zieltermin Transport-bereitschaft
12/2035
Projektstatus (07/2026)
Planung
