Direkt zum Inhalt

Leitungsprojekt Angersdorf-Preußlitz

Geplanter Neubau der Wasserstoffleitung Angersdorf-Preußlitz

Der geplante Leitungsneubau von Preußlitz nach Angersdorf in Sachsen-Anhalt ist zentraler Bestandteil des ONTRAS H2-Startnetzes. Er gehört zudem zu dem IPCEI Green Octopus Mitteldeutschland (GO!), der künftigen Transportroute für Wasserstoff für das mitteldeutsche Chemiedreieck sowie die Industriezentren in Sachsen-Anhalt und Niedersachsen.

Leitungslänge

ca. 35 km

Dimension

Nennweite DN 600

Auslegungsdruck

84 bar

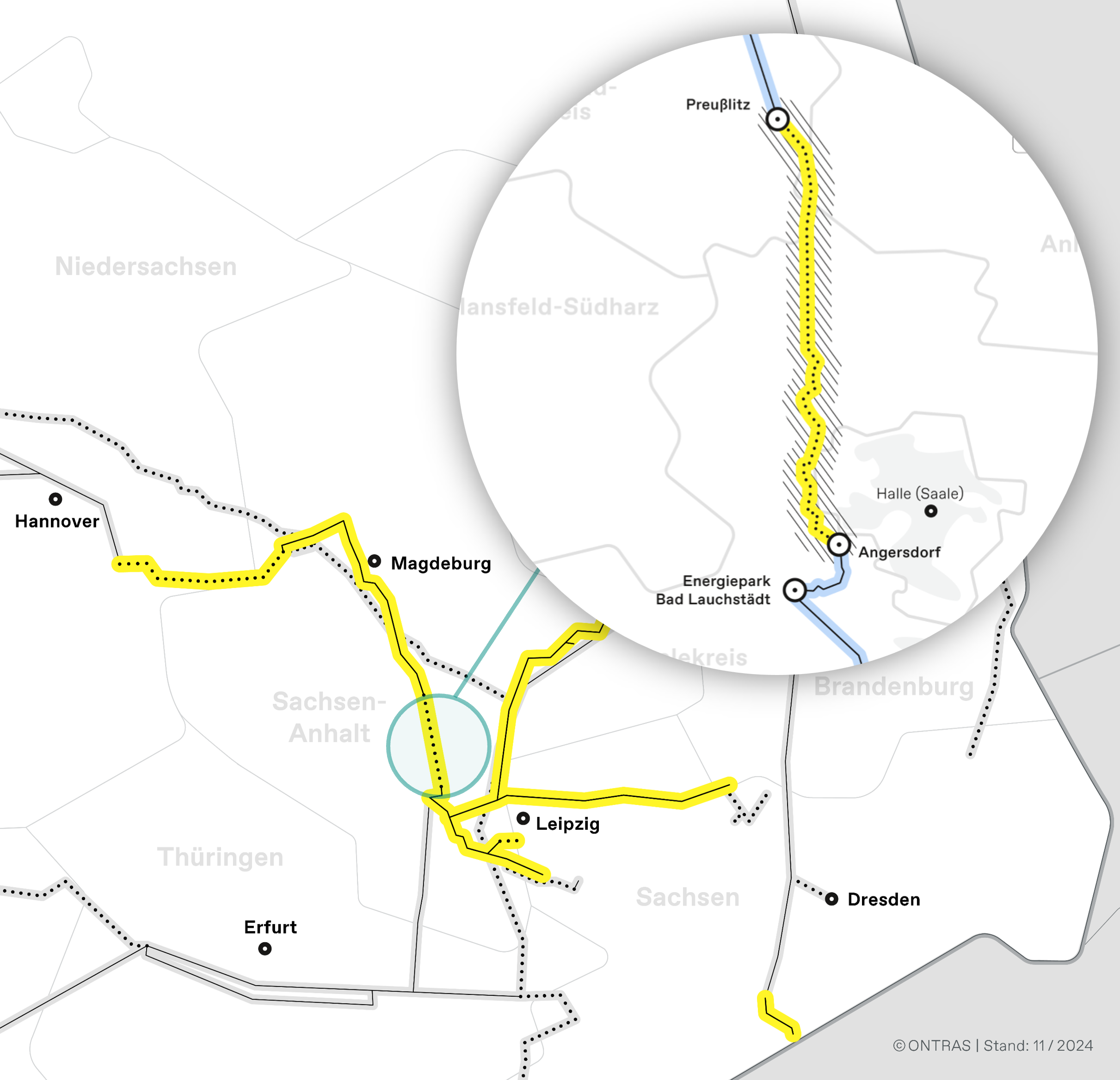

Wasserstoffleitung in Sachsen-Anhalt

Aus dem mitteldeutschen Raum über Sachsen-Anhalt bis nach Niedersachsen wird in den kommenden Jahren eine wichtige Transportleitung für Wasserstoff entstehen. Das IPCEI Green Octopus Mitteldeutschland (GO!), Bestandteil des ONTRAS H2-Startnetz, wird damit das mitteldeutsche Chemiedreieck, die Metropolregionen Halle-Leipzig und Magdeburg, das Helmstädter Revier und die Stahlregion Salzgitter verbinden.

Im Rahmen von Green Octopus Mitteldeutschland plant ONTRAS in Sachsen-Anhalt den Neubau der Wasserstoffleitung zwischen Angersdorf und Preußlitz.

Alle Infos zum ONTRAS H2-Startnetz und GO!

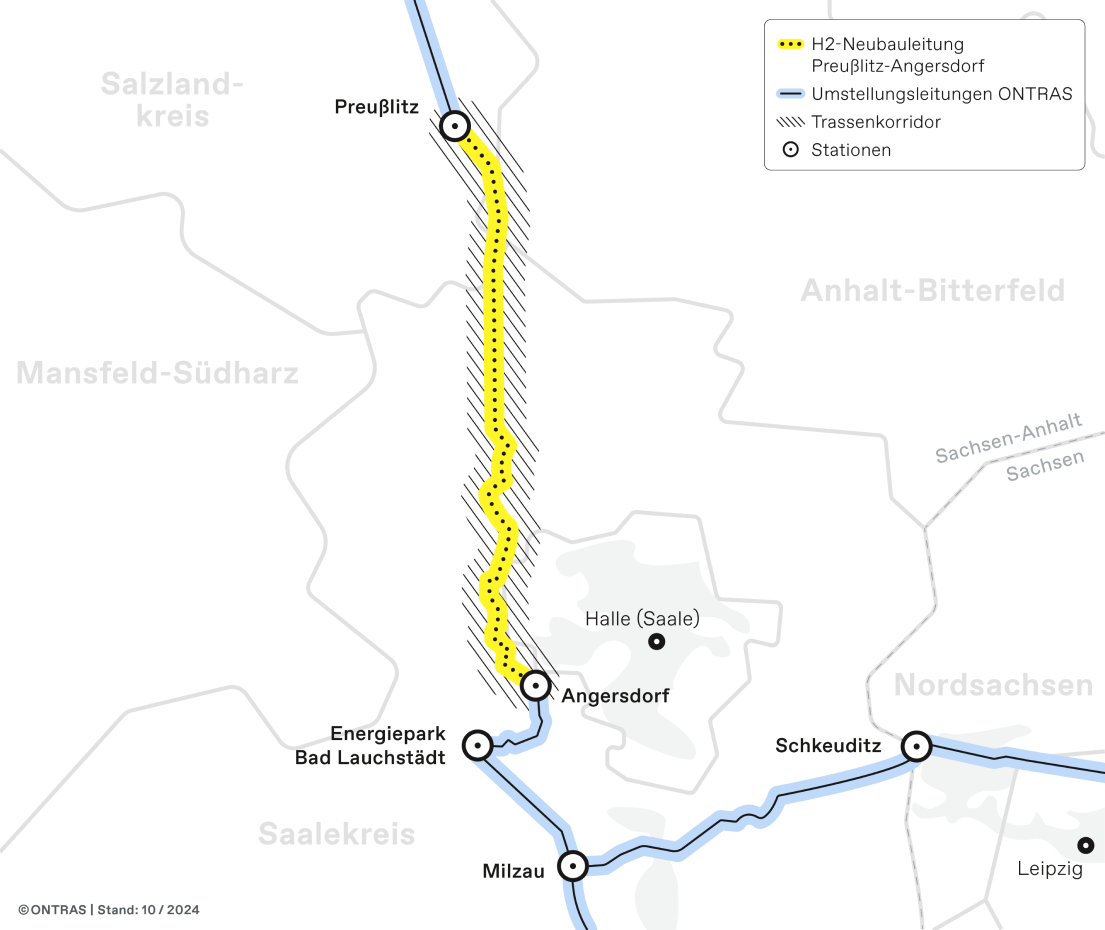

Geplanter Leitungsverlauf

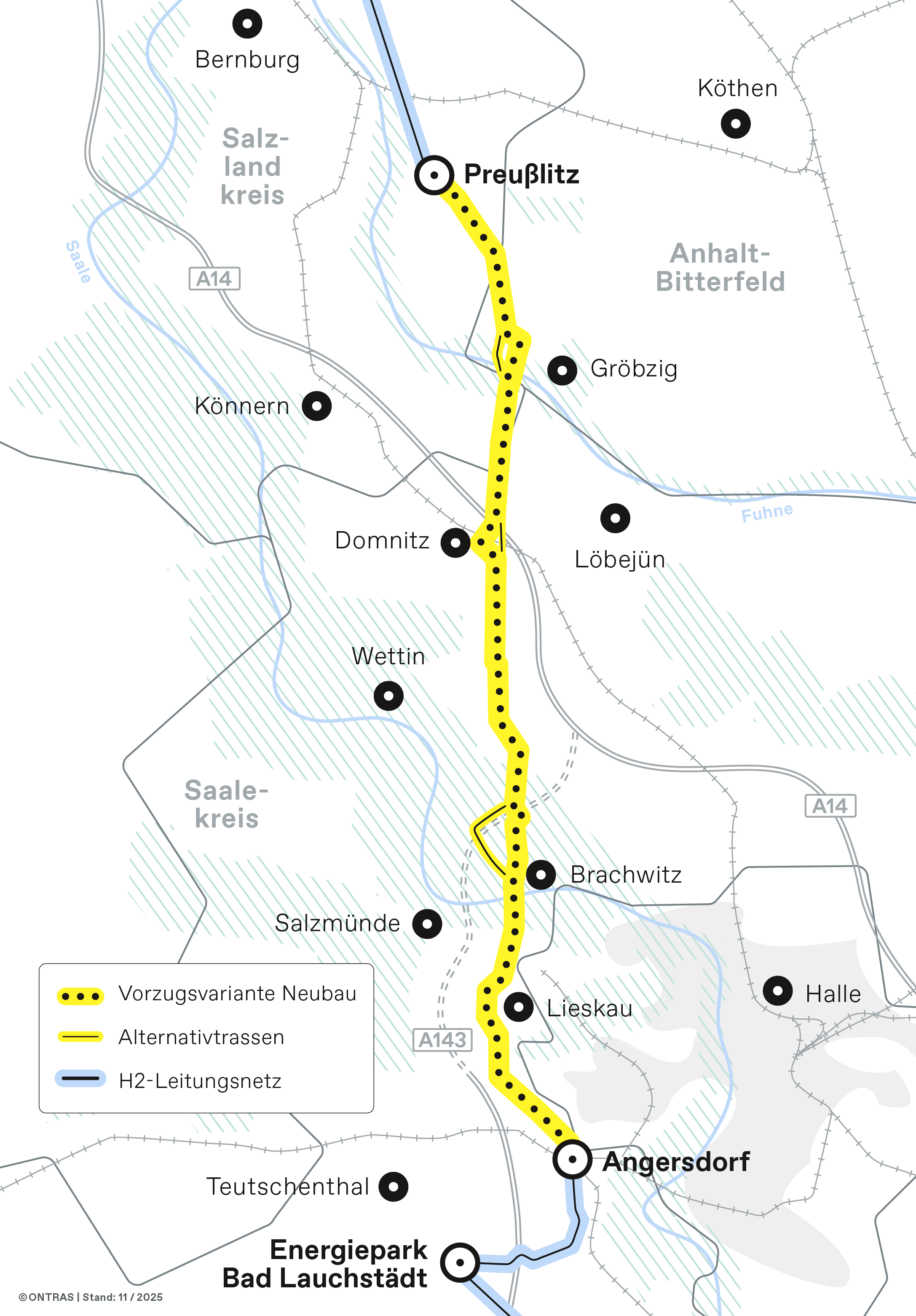

Der geplante Leitungsneubau verläuft aus südlicher Richtung von Angersdorf (Gemeinde Teutschenthal nahe Halle/Saale) nach Preußlitz (Stadt Bernburg) und quert die Landkreise Saalekreis, Salzlandkreis und Anhalt-Bitterfeld. Im Rahmen des Leitungsbaus ist zudem der Bau von Armaturen- und Molchstationen für künftige Inspektions- und Wartungsarbeiten geplant.

Bei der Planung des Leitungsverlaufes finden insbesondere raumordnerische, naturschutzfachliche und bautechnische Aspekte Berücksichtigung. Die Beanspruchung von ökologisch wertvollen Bereichen gilt es möglichst zu vermeiden bzw. weitreichend zu minimieren. Die Trassenplanung erfolgt daher nach dem sogenannten Bündelungsgrundsatz und damit zu einem möglichst großen Teil in Parallelführung zu vorhandenen Infrastrukturen. Im geplanten Leitungsverlauf zwischen Angersdorf und Preußlitz sind nahezu durchgängig Bestandsleitungen von ONTRAS vorhanden, an deren Verlauf sich der geplante Neubau orientiert.

Aktuelle Projektplanung für den Leitungsneubau Angersdorf-Preußlitz

Basierend auf einer Machbarkeitsstudie werden sowohl Vorzugstrasse als auch Alternativtrassen während der Planungsphase detailliert ausgearbeitet, um den umwelt- und baufachlichen Anforderungen gerecht zu werden. Zusätzlich zur Prüfung der Raumverträglichkeit bereiten wir das anschließende Planfeststellungsverfahren vor, dessen Beginn wir mit der Einreichung der vollständigen Unterlagen im Frühjahr 2026 anstreben. Nach aktuellem Planungsstand wird der Baubeginn im Jahr 2027 erfolgen. Die folgende Übersicht zeigt schematisch die Hauptphasen des Leitungsprojektes. (Stand: 10/2025)

Baubeginn
Transportbereitschaft Abschnitt Bad Lauchstädt-Salzgitter
2024
2025
2026
2027
2028
2029
2030
Entwurfs-, Genehmigungs- und Ausführungsplanung
Raumverträglichkeitsprüfung
Vorarbeiten Planfeststellung
Planfeststellungsverfahren
Baurealisierung
Start Rekultivierung und Kompensation
Begleitende Kommunikation und Öffentlichkeitsarbeit
